中国光伏发电的现状和展望

Eedu.org.cn 作者:王斯成    资讯来源:国家发改委能源所    点击数:    更新时间:2009-2-1


四、中国光伏发电的市场预测和规划建议

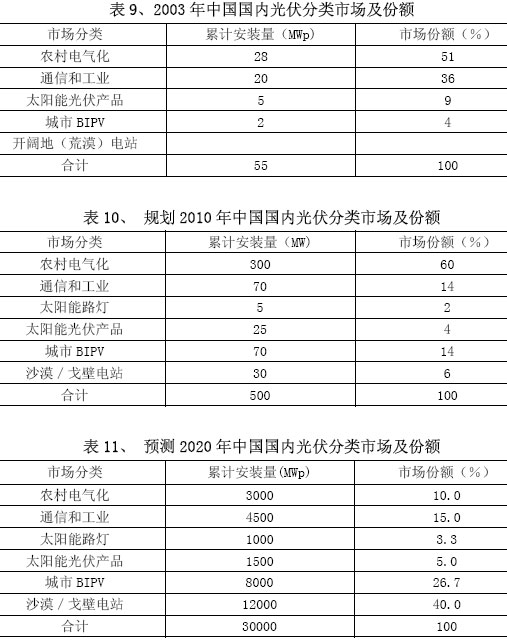

4.1 总体分年度发展目标

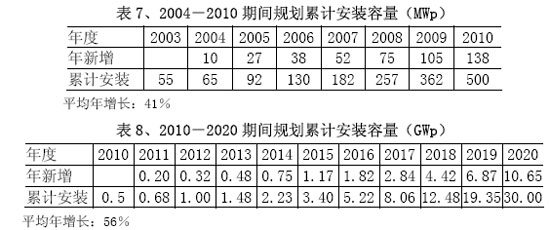

“十一、五”以及到2020 年光伏发展年度规划目标预测如下:



    4.2 “十一、五”建设重点布局
    “十一、五”期间,应把实施农村离网光伏发电计划,落实开阔地(荒漠)大型并网光伏电站先导项目以及“中心城市建筑光伏并网”计划作为重点。对于光伏商业化发展也给予政策方面的积极扶持和支持。

    4.2.1. 农村离网光伏发电计划

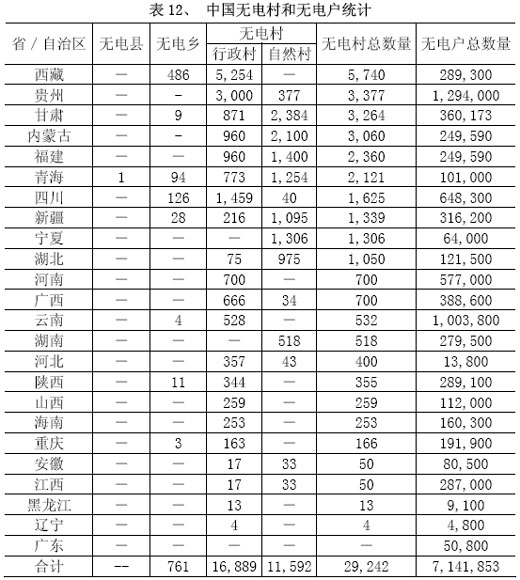

    我国还有大约28,000 个村庄,7 百万户,3,000 万人口无电。这些无电人口大都分布在我国西部地区和一些海岛,其中一些无电村庄使用柴油发电机发电,每日供电2-3 小时;有些连柴油发电机也没有,只能点酥油灯、煤油灯和蜡烛照明。这些无电地区有很丰富的太阳能资源,光伏发电在这样的地区有广阔的市场前景。下表列出了中国当前无电村和无电户的分布情况:



    无电乡的供电问题已经通过“送电到乡”工程基本解决。还有无电村和无电户需要解决供电问题。如果每个无电村按照10KWp,每个无电户按照400Wp 规划,再考虑到已建电站的扩容,则潜在市场大约是3,000 MWp。

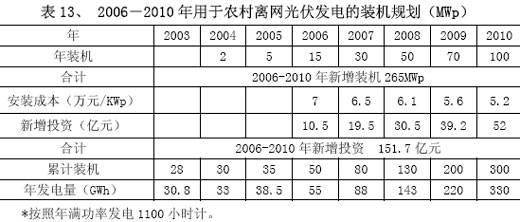

    从目前的国力和政策看,2010 年以前,争取全部解决西部50 户以上的无电村和15%的散居无电户的用电问题,2006-2010 年间,争取解决10000 个无电村和100 万无电户的用电问题,新增光伏用量265MWp,累计用于农村电气化的太阳电池达到300 MWp,分年度计划如下:


    4.2.2. 开阔地大型并网光伏电站建设
    从目前的国力和政策看,2010 年以前,应先开展开阔地大型光伏电站试验,所选择的试验地点应当具备如下条件:靠近主干电网(最好在50 公里以内),以减少新增输电线路的投资;主干电网具有足够的承载能力,在不改造的情况下有能力输送光伏电站的电力;距离用电负荷中心在100 公里以内,以减少输电损失;如果附近没有用电负荷中心,则最好有大型水电站,可以将光伏电站的电力通过抽水蓄能转换。规划在2010 年以前建立2-3 座10-20MWp 左右的开阔地(荒漠)
先导示范电站,总装机达到30MWp,以实验其技术和经济的可行性。

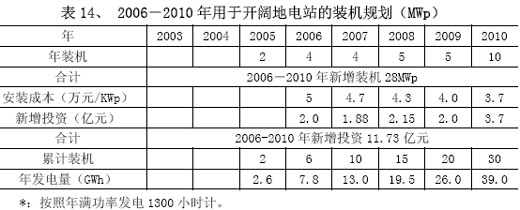

    2010-2020 年正式启动中国开阔地(荒漠)光伏电站计划,争取2010-2020年新增光伏电站装机11,970MWp,到2020 年底累计开阔地(荒漠)光伏电站装机12GWp。




五、结论

    1、中国有很好的太阳能资源,有足够的建筑屋顶和沙漠/荒漠资源,具有大规模发展光伏发电的条件;

    2、光伏将在中国未来的电力供应中扮演重要角色,预计中国光伏工业将以每年不低于40% 的速度增长;

    3、当前中国光伏工业和光伏市场发展很快,但存在“头小尾大”不平衡的问题,不解决高纯多晶硅原材料和硅片生产的问题,中国光伏工业的发展就会受到限制;

    4、中国光伏工业发展的关键在于政策。如果中国的“可再生能源促进法”得以实施,仿效德国的成功经验,中国光伏事业发展的资金障碍是可以消除的。

上一页  [1] [2] [3]



  • 上一篇资讯:
  •
  • 下一篇资讯: 没有了
  • 责任编辑:ahaoxie
      网友评论:(只显示最新10条。评论内容只代表网友观点,与本站立场无关!)
    您的评论
    姓 名: * Oicq:
    性 别: Msn:
    E-mail: Icq:
    主 页:
    评 分: 1分 2分 3分 4分 5分
    评论内容:
      验证码: *
  • 请遵守《互联网电子公告服务管理规定》及中华人民共和国其他各项有关法律法规。
  • 严禁发表危害国家安全、损害国家利益、破坏民族团结、破坏国家宗教政策、破坏社会稳定、侮辱、诽谤、教唆、淫秽等内容的评论 。
  • 用户需对自己在使用本站服务过程中的行为承担法律责任(直接或间接导致的)。
  • 本站管理员有权保留或删除评论内容。
  • 评论内容只代表网友个人观点,与本网站立场无关。
  • 内容搜索

    推荐文章

    广告资讯

    绿色生活


    | 设为首页 | 加入收藏 | 关于我们 | 广告服务 | 联系站长 | 友情链接 | 版权申明 | 管理登录 |
